津围北二线路基施工“火热”进行中

连日来的多个晴天正是公路施工的最佳时机,第三施工公司一刻也不敢怠慢,抢抓时机,紧抓进度,积极进行可行性路段路基施工……

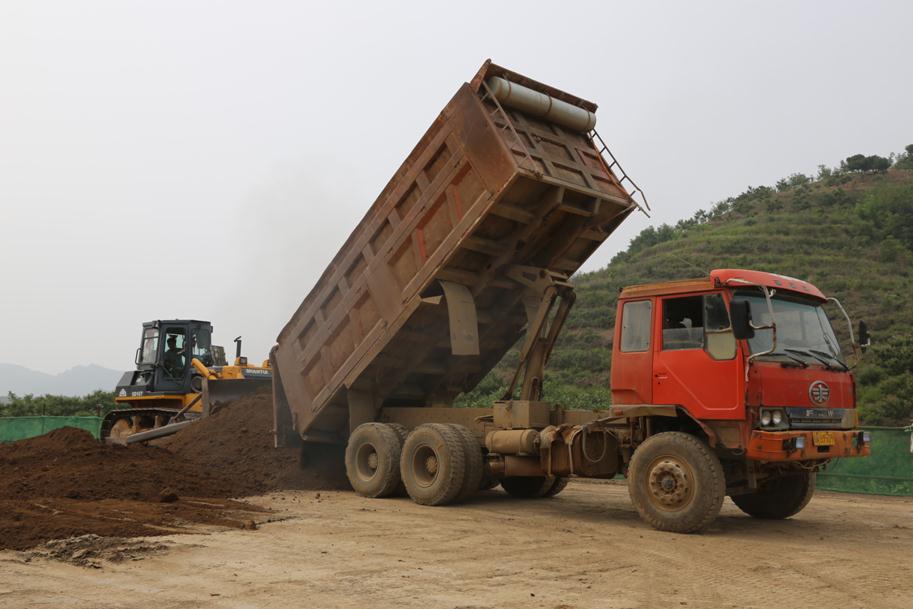

    步入津围北二线石炮沟至黄崖关段施工现场,“隆隆”的机械作业声不绝于耳,十几台挖掘机、装载机不断挥舞着“巨臂”, 一台台推土机、压路机走来走去,一辆辆运输车一字排开,往来穿梭,施工人员不畏烈日灼烤,有条不紊地指挥,作业场面紧张有序。据项目负责人介绍,该路段(石炮沟至黄崖关段)全长约5.2公里,路基施工于7月下旬正式启动,经过半个多月的紧张施工,路基清表、开槽施工基本结束,路基回填正在加快进行,预计10月初将全部完工。
     津围北二线建设工程自开工以来,公司领导高度重视,不断加强对项目的组织领导,突出工作重点,严格质量管理,强化安全监督,科学组织施工,积极与参建各方紧密配合,高度协调,有效保障了工程的快速推进。





    截至目前,津围北二线K18+029至K27+000段形成路床顶面9公里,累计完成挖方317281方,完成71%,填筑429891方,完成68%;K18+029至K22+626段形成路面4.6公里,累计完成灰土46823平米,完成23%;水稳施工完成共计111298平米,完成29%;粗粒式沥青混凝土67051平米,完成35%;细粒式沥青混凝土26337平米,完成14%;澜河桥和泃河桥下部结构完成;大平安1号桥完成灌注桩14根;大平安2号桥完成灌注完成25根;盖板涵完成9道;圆管涵共计完成15道;附属工程完成20%。今年上半年完成产值1600万,工程累计完成产值4960万。(第三施工公司  顿继良)
